公司启/备变换型改造工作取得阶段性成果
2025-12-042025年12月4日,公司启/备变换型改造项目成功完成启/备变本体安装及初步调试,取得阶段性成果,标志着改造工作在技术攻坚、团队协作等方面取得实质突破,为项目圆满收官、提升公司机组安全稳定运行水平奠定了坚实基础。
改造过程中,关键节点技术难度远超预期。核心难点集中在三个方面:一是旧设备拆除与新设备就位的精准对接,需在不影响机组正常运行的前提下完成拆除、吊装,施工精度和安全管控要求极高;二是新型变压器与原有电气系统的兼容性调试;三是改造工期紧张,需在半个月内完成设备拆除、安装、调试等全流程工作,交叉作业协调难度大。

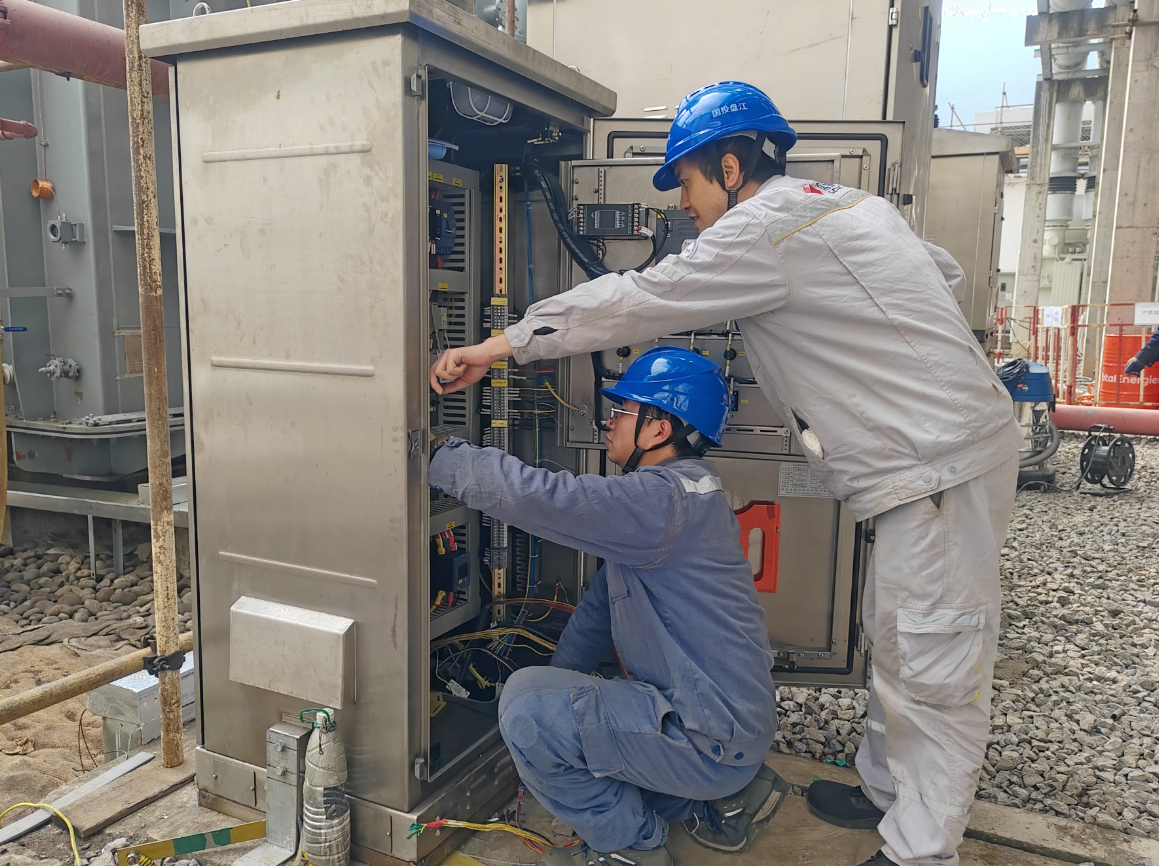

在这场与时间赛跑的攻坚战役中,电气二次班王保瑞主动请缨、加班加点,用汗水诠释责任与担当,从改造至今,连续一周驻守施工现场,紧盯改造关键环节,每天加班至晚上22点,在启备变新保护屏柜安装及二次电缆接线、厂用电6kV工作段备用电源进线及快切屏二次电缆敷设和接线、升压站启/备变209汇控柜内电缆敷设及接线、启备变智能录波器屏柜安装、管理单元配置等现场,都有他忙碌的身影。
为保障新启/备变接入系统后运行时监控及操作,班组另一组人员在#1、#2机组ECMS系统后台上对启/备变新增公用6kV段开关进行组态画面的制作和开关综保遥测、遥信、电度等逻辑配置,当公用段各开关的后台配置下装完成后,遥控分合闸试验正常。班组其他人同步对#1机6kV 工作IB段备用电源进线6012开关PT二次保险进行更换、综保装置根据最新版定值单进行整定,确保保护装置安全稳定投入。
截至目前,改造项目已完成旧设备拆除、新设备安装及初步系统调试。下一步,攻坚小组将聚焦后续调试与验收工作,持续优化设备参数,确保项目早日全面投运。此次改造积累的技术经验与协作模式,将为公司后续节能改造项目提供宝贵借鉴,助力公司在绿色低碳发展道路上稳步前行。
